珠海制造中心产能升级优化 ——中山威斯达工厂搬迁珠海圆满完成 -pg不凡成就非凡官网

2021-08-30 15:22 浏览次数:14678

2020年10月,为配合小家电事业部的长远发展策略,优化生产制造系统,经公司研究决定中山威斯达工厂搬迁至珠海,事业部制定搬迁方案并经集团批准,搬迁工作正式开始。

为保证工厂整体搬迁工作有序进行,搬迁工作遵循“统一领导、分工负责、协调配合”的原则,组织了多个协调工作小组,经过严紧的规划及风险评估,制定了在不影响正常生产的先决条件下有计划有步骤完成。

2021年2月17日开始在保证中山工厂、锐拓工厂两边装配车间正常生产的情况下,无缝衔接物料的搬迁,4月中旬完成所有物料的搬迁工作。

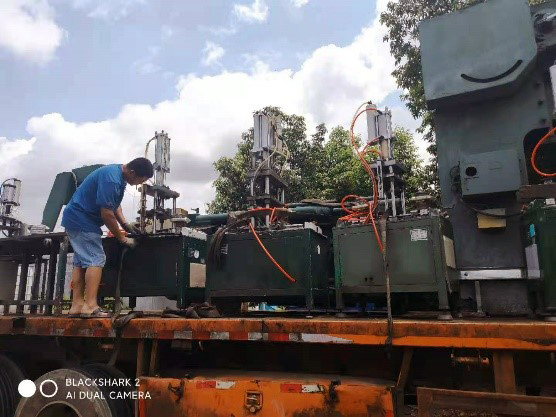

而大量重型机械设备的搬迁及重置,极需周密安排以减少产能的损失;2020年10月开始,设备工作组根据两个工厂的生产计划及设备状态,搬迁闲置及不常用的设备和模具,2021年2月17日至月底开始搬迁前方车间设备,3月份分批完成16条装配线的搬迁。从2020年10月至2021年4月30日共完成设备搬迁至制造中心286台、锐拓工厂532台。

管理小组为保证新厂房工作环境满足投产前相关国家标准,不影响投产计划,2020年12月中旬提前申报并取得环境评估批复,顺利通过了大客户验厂要求,如期获取客户在新场地的生产许可。同时,在人员配置方面,按生产需求及人力市场情况,有效统筹了人员的转移政策及安排,控制人员流失及补充,保证搬迁后全面正常运作需求;2021年2月22日至3月28日转移到制造中心42人,锐拓工厂700人。

确保技术开发与质量管理完整无误地转移,是整个迁移计划的重中之重,被多个主要客户评定为最高风险工作,在满足客户要求的前提下,2020年11月起工作组将大量产品的转移试产工作,客户参与试产中制造中心执行了55款次,锐拓工厂执行了19款次,最终缜密细致有序地完成了技术和品质转移,并得到客户的一致认可。

在事业部和工厂的组织领导下,在相关部门和全体员工的共同努力下,历经6个多月时间,车辆运输1100多车次,中山威斯达工厂整体搬迁工作完满完成;2021年4月迎来新锐拓工厂常态化生产运营,珠海制造中心产能升级优化完满完成。

小家电 产能升级.jpg

上一篇:器件事业部安全生产月系列活动圆满结束 下一篇:核酸检测“上门服务”,为企业员工送上“定心丸”
网站地图
